Tiếp nối chuỗi thành công trong việc cung cấp giải pháp và các dịch vụ kỹ thuật, NVETC tiếp tục tạo nên dấu ấn năng lực vượt trội trong thực hiện trọn bộ EPC thiết kế, cung cấp, lắp đặt để thay thế to

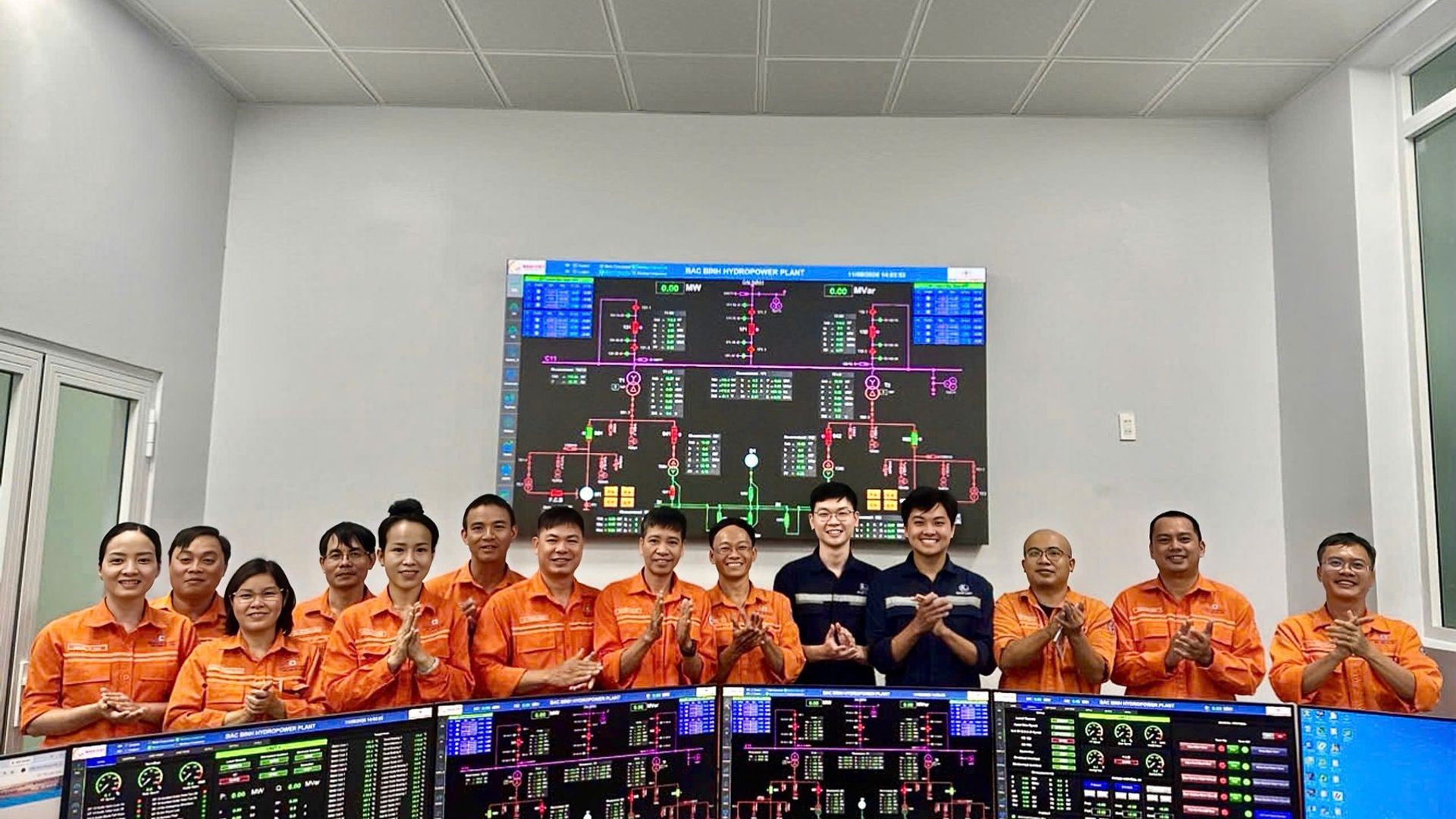

Tiếp nối chuỗi thành công trong việc cung cấp giải pháp và các dịch vụ kỹ thuật, NVETC tiếp tục tạo nên dấu ấn năng lực vượt trội trong thực hiện trọn bộ EPC thiết kế, cung cấp, lắp đặt để thay thế toàn bộ hệ thống Điều khiển & Giám sát (DCS) và hệ thống rơ le bảo vệ của Ảnh 54: Kỹ sư NVETC hoàn thành công tác thay thế hệ thống Điều khiển & giám sát và rơ le bảo vệ)
Thủy điện Bắc Bình công suất 33MW (xã Phan Sơn, tỉnh Lâm Đồng) là nhà máy bậc thang dưới của Nhà máy Thủy điện Đại Ninh vận hành hồ theo chế độ điều tiết ngày. Nhà máy đã đi vào vận hành từ năm 2009 do Công ty Cổ phần Phát triển Điện lực Việt Nam (VNPD) làm Chủ đầu tư. Ngoài nhiệm vụ chính là sản xuất điện năng, Thủy điện Bắc Bình còn có nhiệm vụ cung cấp nước tưới tiêu, nước sinh hoạt cho vùng hạ lưu và góp phần cắt, giảm và làm chậm lũ cho hạ du.
Để đảm báo tối ưu cho các nhiệm vụ nêu trên và phù hợp với lịch sửa chữa bảo dưỡng của cả hai nhà máy thủy điện Đại Ninh và Bắc Bình, sử dụng hiệu quả tài nguyên nước, NVETC đã phối hợp với CBCNV của VNPD hoàn thành việc tháo dỡ hệ thống cũ, lắp đặt hệ thống mới trong thời gian cắt điện để thi công kỷ lục:
- Từ 26/6 đến ngày 10/7/2026:15 ngày cho tổ máy số một

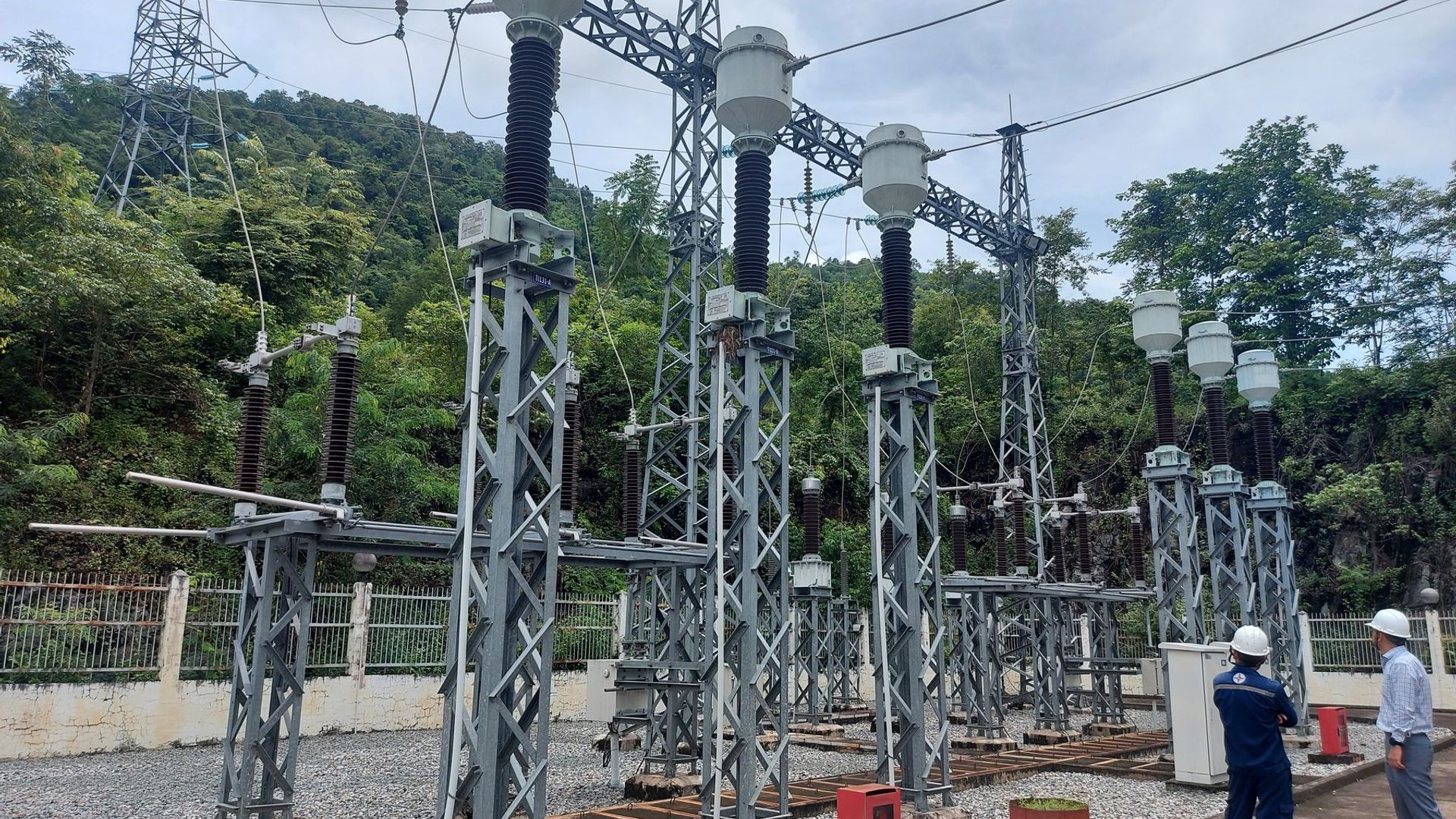

- Từ 17/7 đến ngày 31/7/2026: 15 ngày cho tổ máy số hai, trạm biến áp và tự dùng (cắt điện trạm từ 22h ngày 24/7 đến 15h 27/7).
Với YCON Software là phần mềm cốt lõi cho các hệ thống SCADA/DCS/OCC do NVETC nghiên cứu và phát triển. Hệ thống được tích hợp cùng các thiết bị tiên tiến trên thế giới, mang lại giải pháp cho Thủy điện Bắc Bình hệ thống điều khiển và bảo vệ tối ưu, đáp ứng đầy đủ các quy chuẩn kỹ thuật nghiêm ngặt của EVN và Bộ Công Thương.

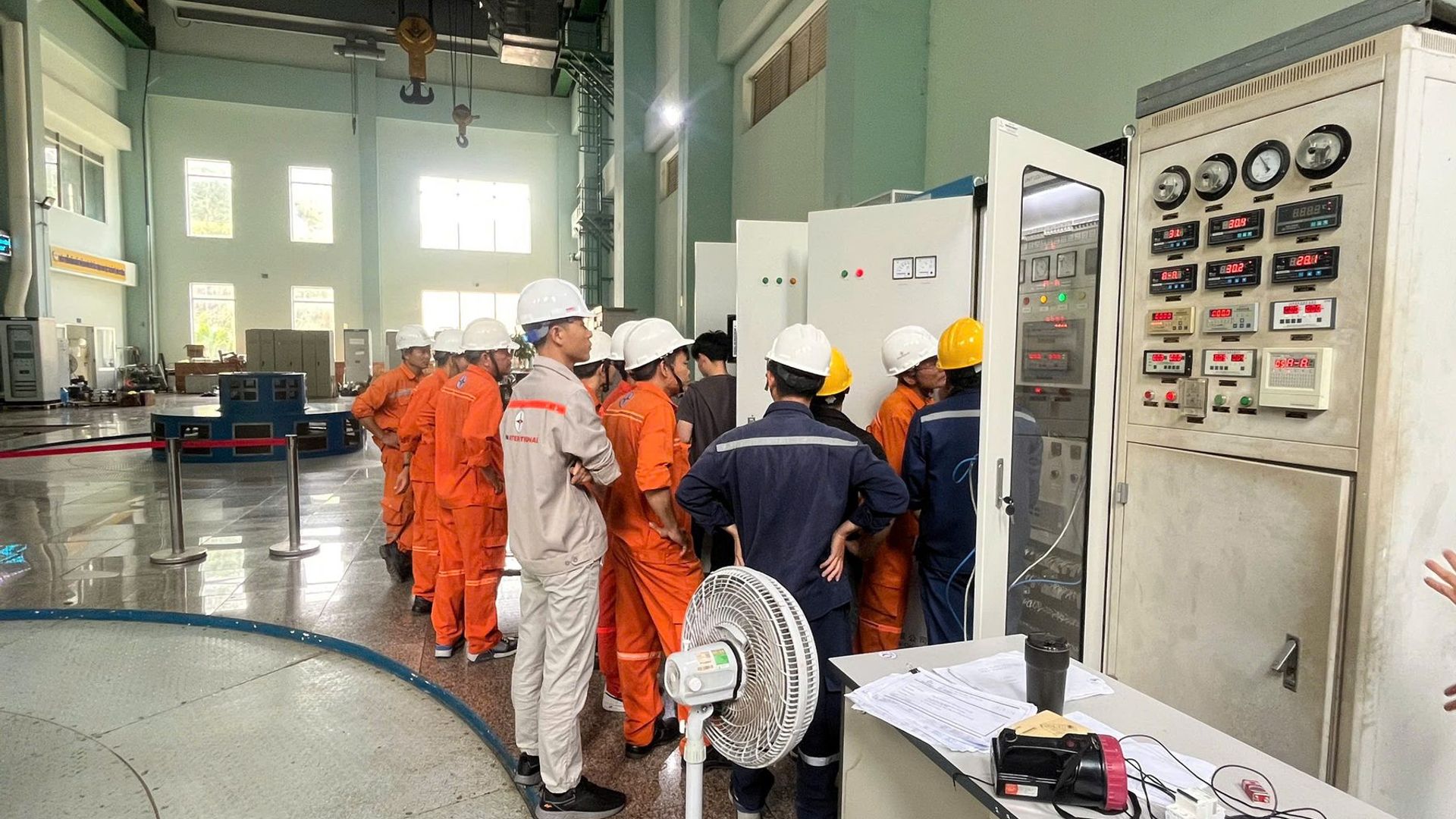

NVETC cũng đã thực hiện đào tạo, chuyển giao công nghệ, hỗ trợ cho lực lượng kỹ thuật của VNPD đầy đủ, chi tiết nhằm giúp VNPD làm chủ hệ thống mới. hông phải phụ thuộc vào bất kỳ yếu tố bên ngoài nào khác trong quá trình vận hành, sửa chữa bảo dưỡng, hiệu chỉnh cấu trúc, thông số (nếu cần). Ngoài ra, NVETC còn tiến hành thử nghiệm chức năng AGC với NSMO và phối hợp với nhà thầu cung cấp hệ thống kích từ thử nghiệm chức năng AVC theo quy định.

Dự án liên quan: Thủy điện Bắc Bình
